国庆、中秋节沐日时代,,,,,,隆兴大桥(北二环二期)建设工地正常施工,,,,,,现场机械运转有序,,,,,,施工职员坚守岗位,,,,,,用实干和汗水,,,,,,为都会交通网络的完善按下“快进键”。。。。。。。。

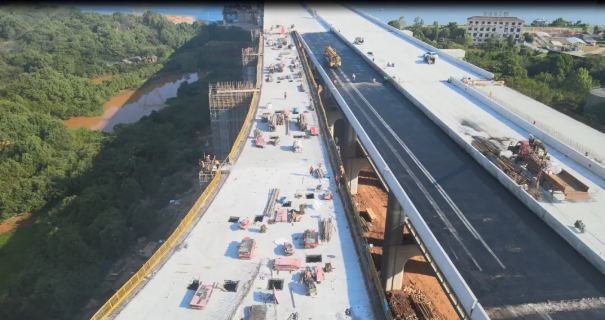

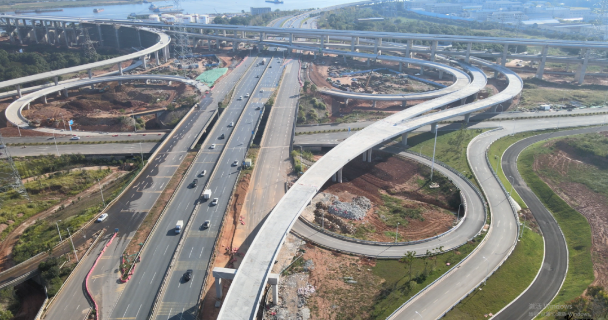

项目各分项工程按妄想推进,,,,,,现在金水大道毗连段主线已全线意会,,,,,,金山互通FXN、FBX、FDN匝道已通车。。。。。。。。桩基累计完成543根(占总量95.8%);;;;;;;承台累计完成200座(占总量93%);;;;;;;墩柱累计完成219座(占总量90.51%);;;;;;;盖梁累计完成10座(占总量100%);;;;;;;现浇箱梁本周完成1联,,,,,,累计完成44联(占总量69.8%);;;;;;;小箱梁预制所有完成,,,,,,小箱梁架设所有完成,,,,,,桥梁沥青完成7500平,,,,,,铺装累计完成10100平(占总量18.7%);;;;;;;金水大道级配碎石累计完成21000㎡(占总量100%);;;;;;;金水大道排水管道累计完成2794m(占总量100%);;;;;;;金水大蹊径基填方累计完成14.22万方(占总量100%);;;;;;;金水大道蹊径沥青累计完成19000平(占总量100%)。。。。。。。。
双节时代,,,,,,项目团队合理调配人力物力资源,,,,,,优化施工组织计划,,,,,,严酷执行标准化作业流程,,,,,,同时为加速建设进度实验轮班作业,,,,,,各班组交替施工,,,,,,机械装备一连运转,,,,,,现场坚持高效施工状态。。。。。。。。施工职员严酷遵守清静操作规程,,,,,,在确保施工清静的条件下,,,,,,有序推进各项作业,,,,,,现场泛起出主要有序的建设气氛。。。。。。。。
这份高效有序的背后,,,,,,是建设者们对责任的默默践行。。。。。。。。这个国庆,,,,,,他们用坚守诠释责任,,,,,,用实干献礼祖国。。。。。。。。他们脚下的热土正生长出联通未来的钢铁脊梁,,,,,,手中的工具正雕琢着都会生长的崭新轮廓,,,,,,由于有他们,,,,,,都会的交通脉络越发流通,,,,,,生长的脚步越发稳健。。。。。。。。
